7 lãng phí trong sản xuất là 7 nhóm hoạt động ngốn thời gian, nhân công, vật tư mà khách hàng không trả tiền: sản xuất thừa, tồn kho, vận chuyển, thao tác thừa, chờ đợi, gia công thừa và sai lỗi. Nếu bạn vừa được giao dự án Kaizen, hay khách FDI sắp vào đánh giá xưởng, bài này cho bạn dấu hiệu nhận biết từng loại ngay trên mặt sàn, cách quy lãng phí ra tiền và thứ tự xử lý hợp lý cho xưởng vừa và nhỏ.
1. 7 lãng phí trong sản xuất là gì?
Lãng phí (tiếng Nhật: Muda) là mọi hoạt động làm tăng chi phí hoặc thời gian nhưng không làm sản phẩm có thêm giá trị trong mắt khách hàng. Khái niệm 7 loại lãng phí do Taiichi Ohno, kỹ sư của Toyota, hệ thống hóa khi xây dựng Hệ thống sản xuất Toyota (TPS). TPS là nền móng của Lean Manufacturing ngày nay.
Câu hỏi để phân biệt rất đơn giản: nếu khách hàng đứng xem bước này, họ có sẵn lòng trả tiền cho nó không? Theo câu hỏi đó, mọi việc trong xưởng chia thành 3 nhóm:
-
Tạo giá trị (VA): làm thay đổi hình dạng, tính chất sản phẩm đúng yêu cầu khách. Ví dụ cắt laser, chấn gấp, hàn, sơn.
-
Không tạo giá trị nhưng cần thiết (NNVA): chưa bỏ được ngay, cần giảm tối đa. Ví dụ kiểm tra đầu vào, xếp dỡ hàng, ghi chép truy xuất lô.
-
Lãng phí thuần (NVA): bỏ đi mà sản phẩm không kém đi. Ví dụ đi tìm dụng cụ, chờ cẩu, làm lại hàng lỗi.
Khi đi theo một chi tiết từ lúc nhận phôi đến lúc đóng gói, nhiều xưởng mới thấy thời gian máy thật sự cắt, chấn, hàn chỉ chiếm phần nhỏ. Phần lớn thời gian còn lại, chi tiết nằm chờ, bị chuyển chỗ hoặc bị kiểm tra lại. Đó chính là vùng để cải tiến.
1.1. Bảng tóm tắt 7 loại lãng phí theo TIMWOOD

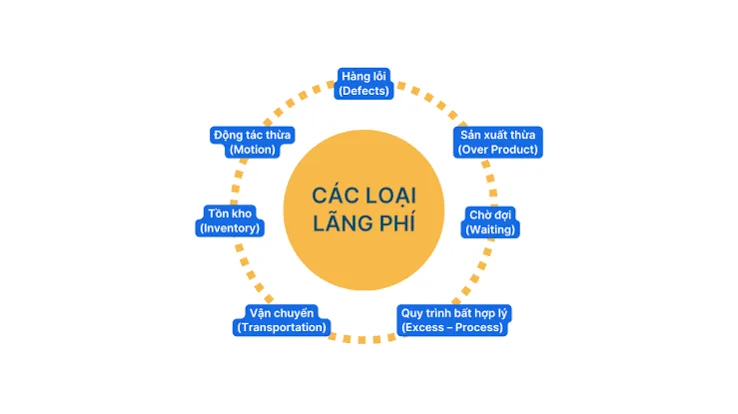

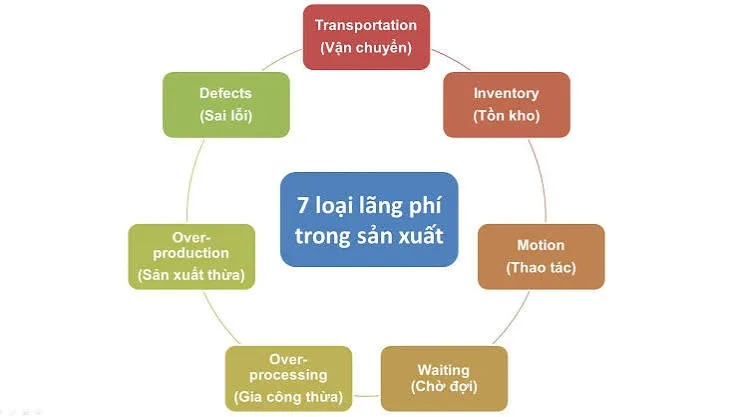

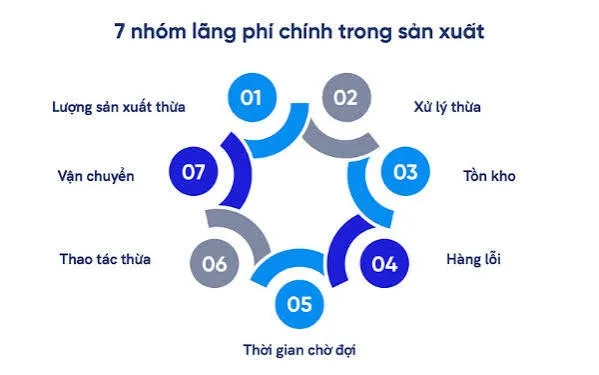

7 loại lãng phí trong sản xuất thường được nhớ bằng từ viết tắt TIMWOOD:
|
Lãng phí |
Tên tiếng Anh |
Dấu hiệu ở xưởng |
Chỉ số nên đo |
|
Vận chuyển |
Transportation |
Xe nâng, xe đẩy chạy qua lại nhiều lần giữa 2 khu |
Quãng đường vật tư đi (m) mỗi sản phẩm |
|
Tồn kho |
Inventory |
Bán thành phẩm chất đống cạnh máy, kho đầy nhưng vẫn thiếu hàng |
Số ngày tồn kho, lượng WIP giữa 2 công đoạn |
|
Thao tác thừa |
Motion |
Công nhân cúi, với, quay người, rời vị trí đi tìm dụng cụ |
Số bước đi và số phút tìm đồ mỗi ca |
|
Chờ đợi |
Waiting |
Máy dừng chờ phôi, chờ khuôn, chờ QC duyệt |
Thời gian dừng máy, OEE |
|
Gia công thừa |
Over-processing |
Mài, sơn, kiểm tra kỹ hơn mức khách yêu cầu |
Số bước không có trong yêu cầu kỹ thuật |
|
Sản xuất thừa |
Over-production |
Làm trước, làm dư “cho chắc” |
Sản lượng thực tế so với đơn hàng |
|
Sai lỗi |
Defects |
Hàng sửa lại, phế phẩm, khách trả về |
Tỷ lệ đạt ngay lần đầu (FPY), tỷ lệ phế phẩm |
1.2. Vì sao 7 lãng phí luôn đi thành chuỗi?
Các lãng phí không đứng riêng mà kéo nhau thành chuỗi. Làm dư sinh ra tồn kho. Tồn kho cần thêm chỗ chứa và thêm lần vận chuyển. Hàng nằm lâu bị va quẹt thì thành hàng lỗi. Hàng lỗi lại buộc xưởng làm dư lần sau “cho chắc đủ số”.
Vì vậy, xử lý đúng điểm gốc sẽ kéo giảm cả chuỗi phía sau. Ngược lại, chỉ dọn sạch kho mà vẫn sản xuất theo lô lớn thì 2 tuần sau kho lại đầy.

2. Chi tiết 7 loại lãng phí: nguyên nhân, ví dụ tại xưởng và cách loại bỏ
Phần này đi lần lượt từng loại theo thứ tự nên xử lý. Bắt đầu từ sản xuất thừa, vì nó kéo theo gần như mọi lãng phí khác.
2.1. Sản xuất thừa: lãng phí gốc
Sản xuất thừa là làm ra nhiều hơn, hoặc sớm hơn, so với nhu cầu của công đoạn sau hay của khách. Ohno coi đây là lãng phí nghiêm trọng nhất, vì hàng làm dư sinh ra tồn kho, thêm lần vận chuyển và che giấu lỗi.
Nguyên nhân thường gặp: thời gian thay khuôn dài nên muốn chạy lô lớn; dự báo đơn hàng theo cảm tính; đánh giá tổ sản xuất bằng sản lượng thay vì đúng đơn; sợ máy hỏng nên làm trước để dự phòng.
Ví dụ tại xưởng cơ khí: máy đột dập đã gá khuôn nên tổ trưởng chạy luôn 2.000 chi tiết, dù đơn tuần này chỉ cần 500. Phần dư nằm cạnh máy, bị va quẹt, gỉ mép. Đến khi khách đổi bản vẽ thì cả 1.500 chi tiết thành phế liệu.
Cách loại bỏ:
-
Tính takt time = thời gian sản xuất khả dụng / nhu cầu khách trong cùng kỳ. Ví dụ ca 8 giờ trừ 60 phút nghỉ còn 420 phút (25.200 giây). Khách cần 420 sản phẩm mỗi ca thì takt time là 60 giây. Line ra 1 sản phẩm mỗi 45 giây nghĩa là đang làm dư khoảng 33% (560 thay vì 420 sản phẩm mỗi ca).
-
Chuyển sang sản xuất kéo (pull): công đoạn trước chỉ làm khi công đoạn sau báo cần. Tín hiệu có thể là thẻ Kanban gắn trên thùng hàng hoặc ô kệ trống. Thùng rỗng quay về là lệnh làm tiếp, không có thùng rỗng thì không làm.
-
Đổi cách đánh giá tổ sản xuất: chấm theo tỷ lệ giao đúng số, đúng hạn thay vì tổng sản lượng.
-
Rút ngắn thời gian thay khuôn để không phải chạy lô lớn “cho bõ công gá” (xem mục 2.5).
2.2. Tồn kho: vốn nằm chết trên sàn xưởng
Tồn kho thừa gồm nguyên liệu, bán thành phẩm (WIP) và thành phẩm vượt mức cần cho sản xuất liên tục. Tồn kho chiếm vốn, chiếm diện tích và che mất vấn đề thật. Khi có 3 ngày hàng đệm, máy hỏng nửa ngày không ai thấy cần sửa ngay.
Nguyên nhân thường gặp: mua vật tư theo đợt giá tốt; không có mức tồn tối đa, tối thiểu; công đoạn trước và sau chạy lệch nhịp; không biết trong kho đang có gì nên mua thêm.
Ví dụ: tôn tấm SPCC mua theo đợt giá tốt, xếp chồng trên sàn không theo lô. Lô cũ nằm dưới cùng, bị ẩm và gỉ trước khi được dùng. Thép cán nguội không có lớp mạ rất dễ gỉ bề mặt khi để ở kho ẩm miền Bắc vào mùa nồm.
Cách loại bỏ:
-
Đặt mức tồn tối đa, tối thiểu cho từng mã vật tư và dán nhãn ngay trên ô kệ. Nhìn vạch là biết cần đặt hàng hay chưa.
-
Áp dụng nhập trước xuất trước (FIFO): kệ nhập một đầu, lấy một đầu, hoặc làn kệ nghiêng con lăn để hàng cũ luôn ra trước.
-
Giới hạn WIP giữa 2 công đoạn bằng ô chứa có kích thước cố định, ví dụ một rack để hàng di động chỉ chứa đủ 1 giờ sản xuất. Rack hết chỗ là tín hiệu để công đoạn trước dừng lại.
-
Phân loại vật tư theo ABC: nhóm A giá trị cao kiểm soát hằng tuần, nhóm C giá trị thấp kiểm soát theo tháng.
Muốn đưa hàng lên cao thay vì để dưới sàn, bạn có thể tham khảo cách bố trí kệ trong kho theo từng loại hàng và lối đi xe nâng.
=> Sản phẩm: GIÁ ĐỂ HÀNG CÔNG NGHIỆP
2.3. Vận chuyển: mỗi lần di chuyển là một lần tốn tiền
Lãng phí vận chuyển là việc di chuyển vật tư, bán thành phẩm nhiều hơn mức cần. Nó khác thao tác thừa ở chỗ đây là hàng hóa di chuyển, không phải người. Mỗi lần nâng lên đặt xuống còn là một lần có nguy cơ móp, xước bề mặt, nhất là với chi tiết đã sơn.
Nguyên nhân thường gặp: máy bố trí theo chủng loại thay vì theo dòng sản phẩm; kho trung gian đặt xa line; mở rộng xưởng từng phần nên máy mới đặt ở chỗ còn trống.
Ví dụ: xưởng bố trí theo nhóm máy. Khu cắt laser ở đầu xưởng, khu chấn gấp ở cuối, khu hàn ở giữa. Một chi tiết vỏ tủ điện phải đi xuyên xưởng 3 lần trước khi đến khu sơn.
Cách loại bỏ:
-
Vẽ sơ đồ spaghetti: in mặt bằng xưởng, dùng bút vẽ theo đường đi thật của một sản phẩm, ghi số mét mỗi chặng. Đường càng rối, lãng phí càng lớn.
-
Bố trí máy theo dòng chảy sản phẩm (cell, chữ U) thay vì gom máy cùng loại một chỗ. Với xưởng làm nhiều loại sản phẩm, gom theo họ sản phẩm có cùng thứ tự công đoạn.
-
Thay bưng bê thủ công bằng phương tiện phù hợp: xe đẩy đúng tải cho quãng ngắn, băng tải con lăn cho tuyến cố định giữa 2 công đoạn.
Khi chọn xe, nên lấy tải thiết kế dư 25–30% so với tải thực tế: chở 300 kg thì chọn xe khoảng 400 kg. Sàn bê tông phẳng hợp bánh PU, sàn có gờ, khe nên dùng bánh cao su đường kính lớn. So sánh từng kiểu xe có ở bài các loại xe đẩy hàng trong nhà máy.
=> Sản phẩm: XE ĐẨY HÀNG CÔNG NGHIỆP | BĂNG TẢI CON LĂN
2.4. Thao tác thừa: những bước chân không ai tính lương
Thao tác thừa là chuyển động của người không cần cho công việc: đi tìm dụng cụ, cúi nhặt chi tiết dưới sàn, với tay quá tầm, xoay người lấy linh kiện.
Nguyên nhân thường gặp: dụng cụ không có chỗ cố định; bàn làm việc tự hàn, sai chiều cao; linh kiện để trong thùng lớn dưới sàn; một bộ dụng cụ dùng chung cho cả tổ.
Lãng phí này dễ bị bỏ qua vì mỗi lần chỉ vài giây. Thử tính: nếu mỗi công nhân mất 15 phút mỗi ca để tìm đồ, xưởng 40 người mất 10 giờ công mỗi ca. Con số này tương đương hơn 1 người làm không công cả ngày.
Thao tác thừa còn là chuyện an toàn. Cúi, xoay người, bê vật nặng lặp lại nhiều lần trong ca là nguyên nhân phổ biến của đau lưng, mỏi vai ở công nhân lắp ráp. Đây cũng là hạng mục bộ phận EHS nhà máy thường soi khi đánh giá rủi ro công thái học.
Cách loại bỏ:
-
Mỗi dụng cụ một vị trí cố định, có bảng bóng (shadow board) hoặc vạch dán, thiếu là thấy ngay. Xem thêm quy trình quản lý dụng cụ trong xưởng từ khâu phân loại đến cấp phát.
-
Đặt dụng cụ dùng nhiều nhất trong vùng từ ngang hông đến ngang vai, trước mặt người thao tác. Dụng cụ dùng vài lần mỗi tuần mới để trong tủ.
-
Chọn chiều cao bàn theo loại việc. Việc tinh, cần nhìn kỹ thì đặt gần tầm khuỷu tay. Việc nặng, cần dùng lực thì đặt thấp hơn khuỷu tay 10–20 cm.
-
Đưa linh kiện đến người thay vì người đi lấy: khay linh kiện nghiêng về phía người làm, xe linh kiện cấp theo bộ đặt sát bàn.
Trạm làm việc chuẩn thường gồm bàn thao tác có vách treo dụng cụ, ngăn kéo cho đồ nghề và một xe đẩy linh kiện 2 mặt đặt cạnh bàn. Các thông số cần chốt khi đặt bàn có trong bài tiêu chí chọn bàn thao tác.
=> Sản phẩm: TỦ ĐỂ DỤNG CỤ | BÀN THAO TÁC CÔNG NGHIỆP
2.5. Chờ đợi: máy chạy không đều thì người đứng nhìn
Chờ đợi xảy ra khi người hoặc máy không làm được việc. Đây là loại dễ thấy nhất, vì chỉ cần đứng ở xưởng 30 phút là đếm được bao nhiêu người, bao nhiêu máy đang đứng yên.
Nguyên nhân thường gặp: thiếu phôi, thiếu bản vẽ; máy hỏng đột xuất; thay khuôn lâu; chờ QC duyệt hàng mẫu đầu ca; công đoạn trước chậm hơn công đoạn sau.
Ví dụ: máy chấn CNC thay khuôn mất 40 phút. Trong 40 phút đó thợ chấn đứng chờ, khu hàn phía sau cũng hết phôi. Một lần thay khuôn kéo theo 2 công đoạn cùng chờ.
Cách loại bỏ:
-
Áp dụng SMED (thay khuôn nhanh): tách việc thành 2 loại. Việc ngoài (chuẩn bị khuôn, dụng cụ, bản vẽ) làm khi máy còn chạy. Việc trong (tháo, lắp, căn chỉnh) mới cần dừng máy. Khuôn để trên kệ riêng sát máy, đúng thứ tự dùng, thay vì cất ở kho cuối xưởng.
-
Cân bằng chuyền: so thời gian từng công đoạn với takt time, tách hoặc gộp việc để không công đoạn nào chậm hơn takt.
-
Bảo trì phòng ngừa theo lịch, kèm bảng kiểm hằng ngày cho người vận hành.
-
Theo dõi OEE = khả dụng × hiệu suất × chất lượng. Ví dụ máy chạy 90% thời gian kế hoạch, đạt 85% tốc độ chuẩn, 98% hàng đạt thì OEE ≈ 75%. Biết thời gian mất ở đâu mới biết sửa chỗ nào.
2.6. Gia công thừa: làm kỹ hơn mức khách cần
Gia công thừa là thêm bước hoặc làm tiêu chuẩn cao hơn yêu cầu mà khách không trả thêm tiền. Đây là loại khó nhận ra nhất vì nó trông giống “làm cẩn thận”.
Nguyên nhân thường gặp: bản vẽ ghi dung sai theo thói quen; không hỏi rõ yêu cầu bề mặt; mỗi bộ phận tự thêm một lần kiểm tra cho yên tâm; dùng máy chính xác cao cho việc không cần.
Ví dụ thường gặp ở xưởng kim loại tấm:
-
Ghi dung sai ±0.05 mm cho lỗ bắt vít thông thường, trong khi lắp ráp chỉ cần ±0.2 mm. Hiểu đúng dung sai lắp ghép giúp tránh ép xưởng gia công chặt vô ích.
-
Sơn tĩnh điện 2 lớp cho chi tiết nằm khuất trong tủ kín.
-
Mài nhẵn mối hàn ở mặt không ai nhìn thấy.
-
Cùng một chi tiết bị kiểm tra 2 lần ở 2 bộ phận.
Cách loại bỏ: đối chiếu từng bước với yêu cầu kỹ thuật và bản vẽ của khách. Bước nào không có trong yêu cầu thì hỏi lại khách hoặc bỏ. Với chi tiết đặt gia công ngoài, ghi rõ dung sai và cấp bề mặt thật sự cần để xưởng báo giá đúng, không cộng chi phí cho phần làm thừa.

2.7. Sai lỗi: lãng phí đắt nhất vì phải trả tiền 2 lần
Sai lỗi gồm phế phẩm, hàng sửa lại và hàng bị khách trả về. Mỗi chi tiết lỗi tốn vật tư, giờ máy, giờ công 2 lần, chưa kể uy tín với khách.
Giới chất lượng hay dùng quy tắc kinh nghiệm 1-10-100: chặn lỗi ngay tại công đoạn tốn 1 đồng, để lỗi trôi đến cuối chuyền tốn khoảng 10 đồng, để lỗi đến tay khách tốn khoảng 100 đồng. Con số chỉ mang tính minh họa, nhưng chiều hướng thì đúng: lỗi phát hiện càng muộn càng đắt.
Nguyên nhân thường gặp: bản vẽ thiếu thông tin; linh kiện giống nhau để lẫn; thiếu ánh sáng; không có hướng dẫn thao tác chuẩn; chỉ kiểm tra cuối chuyền.
Ví dụ: chấn ngược chiều một bản mã vì bản vẽ không ghi rõ chiều gấp. Hoặc lắp nhầm bulong M6 vào vị trí M8 vì 2 loại để chung một hộp.
Cách loại bỏ:
-
Chống sai lỗi (poka-yoke): đồ gá chỉ lắp được một chiều, linh kiện chia ngăn theo mã. Ví dụ một kệ khay nhựa linh kiện 64 khay dán nhãn từng ô.
-
Cấp linh kiện theo bộ (kitting): mỗi khay chứa đúng đủ linh kiện cho 1 sản phẩm, thừa hay thiếu là biết ngay.
-
Đủ ánh sáng tại trạm lắp ráp và kiểm tra, đối chiếu mức chiếu sáng theo QCVN 22:2016/BYT. Với việc soi chi tiết nhỏ, bàn thao tác có đèn LED giúp đưa nguồn sáng sát mặt làm việc.
-
Kiểm tra sản phẩm đầu ca (first piece) trước khi chạy cả lô.
-
Đo tỷ lệ đạt ngay lần đầu (FPY) theo từng công đoạn để biết lỗi phát sinh ở đâu. Sửa tận gốc ở công đoạn đó thay vì chỉ kiểm tra cuối chuyền.
3. 7 lãng phí trong sản xuất đang làm xưởng mất bao nhiêu tiền?
Muốn giám đốc duyệt ngân sách cải tiến, bạn cần quy lãng phí ra tiền. Bảng dưới là cách tính nhanh, chỉ cần số liệu đo được trong 1 tuần:
|
Lãng phí |
Cách quy ra tiền |
Số liệu cần đo |
|
Thao tác thừa, chờ đợi |
Số giờ công mất × đơn giá giờ công |
Số phút tìm đồ, đứng chờ mỗi người mỗi ca |
|
Tồn kho |
Giá trị tồn bình quân × tỷ lệ chi phí giữ kho mỗi năm |
Giá trị tồn kho cuối mỗi tuần |
|
Vận chuyển |
Số giờ công vận chuyển × đơn giá + hư hỏng do va đập |
Số chuyến, số mét, số chi tiết móp xước |
|
Sai lỗi |
Số chi tiết lỗi × (vật tư + giờ máy + giờ công làm lại) |
Số lượng phế phẩm, hàng sửa |
|
Sản xuất thừa |
Giá trị hàng làm dư bị hủy, giảm giá hoặc nằm kho |
Sản lượng so với đơn hàng |
Ví dụ minh họa cho xưởng 40 công nhân, giả định đơn giá giờ công 40.000 đồng (con số giả định, bạn thay bằng số thực của xưởng):
-
Tìm dụng cụ 15 phút/người/ca: 10 giờ công/ca × 40.000 đồng = 400.000 đồng/ca, khoảng 10 triệu đồng/tháng với 26 ca.
-
Chờ thay khuôn 40 phút/lần, 2 lần/ngày, kéo theo 3 người chờ: 4 giờ công/ngày, khoảng 4 triệu đồng/tháng, chưa tính sản lượng mất.
-
Tồn kho bình quân 2 tỷ đồng: nhiều tài liệu quản trị kho dùng mức tham khảo 20–30%/năm cho chi phí giữ kho (vốn, mặt bằng, hư hỏng, lỗi thời), tức 400–600 triệu đồng/năm.
Chỉ 3 dòng đã ra con số đủ lớn để thay toàn bộ bàn, tủ, kệ của một khu sản xuất. Đây là cách biến dự án 5S từ “phong trào” thành bài toán đầu tư có hoàn vốn.

4. Lãng phí thứ 8 và bộ ba Muda, Mura, Muri
Ngoài 7 loại gốc, nhiều tài liệu Lean bổ sung lãng phí thứ 8: không tận dụng năng lực con người. Đó là khi công nhân thấy cách làm nhanh hơn nhưng không có kênh góp ý, hoặc kỹ sư bị dùng vào việc nhập liệu. Khi tính cả lãng phí thứ 8, từ viết tắt đọc thành TIMWOODS (S là Skills).
Trong TPS, Muda chỉ là một trong 3 vấn đề. Hai vấn đề còn lại thường là nguyên nhân sinh ra Muda:
|
Khái niệm |
Nghĩa |
Ví dụ |
|
Muda |
Lãng phí |
7 loại ở trên |
|
Mura |
Không đều |
Đầu tháng nhàn, cuối tháng tăng ca chạy đơn |
|
Muri |
Quá tải |
Ép máy chạy quá công suất, bắt người bê vật quá nặng |
Mura sinh ra Muri: cuối tháng dồn đơn thì máy chạy quá tải, người làm quá sức. Muri lại sinh ra Muda: máy quá tải thì hỏng, người mệt thì làm lỗi. Vì vậy, chỉ đi “bắt” từng lãng phí mà không làm đều kế hoạch sản xuất thì lãng phí sẽ quay lại sau vài tuần.

5. Công cụ Lean và thiết bị tương ứng cho từng loại lãng phí
Mỗi loại trong 7 lãng phí trong sản xuất có công cụ quản lý riêng, và nhiều công cụ chỉ chạy được khi xưởng có thiết bị đúng. Bảng dưới gom lại để bạn lên danh sách việc cần làm:
|
Lãng phí |
Công cụ Lean chính |
Thiết bị hỗ trợ trên sàn xưởng |
|
Sản xuất thừa |
Takt time, Kanban, sản xuất kéo |
Kệ, rack có ô cố định làm tín hiệu Kanban |
|
Tồn kho |
FIFO, Min-Max, ABC |
Giá kệ có nhãn vị trí, kệ con lăn FIFO |
|
Vận chuyển |
Spaghetti, bố trí cell |
Xe đẩy đúng tải, băng tải con lăn |
|
Thao tác thừa |
5S, công thái học |
Bàn thao tác đúng chiều cao, tủ và bảng treo dụng cụ |
|
Chờ đợi |
SMED, cân bằng chuyền, TPM |
Kệ khuôn sát máy, xe chuyển khuôn |
|
Gia công thừa |
Đối chiếu yêu cầu, chuẩn hóa |
Bản vẽ ghi đúng dung sai và cấp bề mặt |
|
Sai lỗi |
Poka-yoke, kitting, FPY |
Kệ khay linh kiện chia ngăn, bàn có đèn |
Lưu ý thứ tự: công cụ trước, thiết bị sau. Mua thiết bị mà chưa định vị trí, chưa đo nhịp thì thiết bị mới cũng sẽ thành chỗ chứa đồ thừa.

6. Cách nhận diện 7 lãng phí trong sản xuất qua 1 buổi đi Gemba
Cách nhanh nhất là đi Gemba: xuống tận nơi sản xuất và theo một sản phẩm từ lúc nhận phôi đến lúc đóng gói. Mang theo đồng hồ bấm giờ, thước đo hoặc máy đếm bước, sơ đồ mặt bằng và bảng kiểm dưới đây:
|
Câu hỏi khi đi xưởng |
Lãng phí liên quan |
|
Có hàng nằm chờ giữa 2 máy quá nửa ca không? |
Tồn kho, sản xuất thừa |
|
Một sản phẩm đi qua cùng một lối đi mấy lần? |
Vận chuyển |
|
Công nhân có phải rời vị trí để lấy dụng cụ, linh kiện không? |
Thao tác thừa |
|
Có máy hoặc người đứng yên trong lúc quan sát không? |
Chờ đợi |
|
Có bước nào khách không yêu cầu không? |
Gia công thừa |
|
Có khu để hàng sửa lại, hàng chờ xử lý không? |
Sai lỗi |
Ghi bằng con số: số mét, số phút, số chi tiết. Không có số đo ban đầu thì không chứng minh được cải tiến có hiệu quả, nhất là khi phải báo cáo giám đốc hay trình khách hàng FDI.
Nếu muốn nhìn toàn cảnh hơn, vẽ thêm sơ đồ chuỗi giá trị (VSM) cho sản phẩm chính: ghi mỗi công đoạn với thời gian chu kỳ, lượng WIP đứng trước nó, số người. Cộng thời gian VA so với tổng thời gian sản phẩm nằm trong xưởng, bạn sẽ thấy ngay chỗ nào đang ngốn thời gian nhiều nhất.

7. Lộ trình loại bỏ lãng phí cho xưởng vừa và nhỏ
Xưởng 30–200 người không cần làm Lean đầy đủ ngay. Thứ tự sau giúp có kết quả thấy được trong 1–3 tháng:
-
Làm 5S trước: sàng lọc, sắp xếp, sạch sẽ, săn sóc, sẵn sàng. 5S làm lộ ra ngay lãng phí thao tác và tồn kho, đồng thời cho mọi người thấy xưởng có thể thay đổi.
-
Đo hiện trạng: chọn 1 sản phẩm chạy nhiều nhất, đo takt time, thời gian chu kỳ, quãng đường, lượng WIP. Quy ra tiền theo bảng ở mục 3.
-
Sắp lại dòng chảy: dời máy, bàn, kệ theo thứ tự công đoạn, giới hạn WIP.
-
Chuẩn hóa công việc: viết hướng dẫn thao tác có hình, đặt ngay tại trạm.
-
Cải tiến liên tục (Kaizen): họp ngắn mỗi tuần để công nhân đề xuất, sửa từng điểm nhỏ, đo lại chỉ số mỗi tháng.
Nếu đang dựng xưởng mới, nên làm đúng từ đầu theo checklist setup thiết bị cho xưởng sản xuất mới để layout và thiết bị khớp nhau ngay từ bản vẽ.
7.1. 4 sai lầm thường gặp khi loại bỏ lãng phí
-
Mua thiết bị trước khi vẽ lại dòng chảy: bàn, kệ mới không vừa layout mới, phải đặt tạm vào chỗ còn trống.
-
Làm 5S theo phong trào: dọn sạch 1 tuần rồi trả lại như cũ vì không có vị trí cố định cho từng món.
-
Chỉ đo năng suất người: không đo thời gian chờ và quãng đường của vật tư, nên bỏ sót phần lãng phí lớn nhất.
-
Cắt tồn kho quá tay trước khi ổn định quy trình: máy chưa ổn định mà bỏ hết hàng đệm thì line dừng liên tục. Giảm tồn kho từng bước, đi cùng việc giảm thời gian dừng máy.
Kết luận
7 lãng phí trong sản xuất không phải lý thuyết dành riêng cho nhà máy lớn. Xưởng 30 người cũng có đủ cả 7, chỉ là chưa đo. Hãy bắt đầu từ sản xuất thừa và thao tác thừa, quy lãng phí ra tiền, sắp lại dòng chảy rồi mới đầu tư thiết bị đúng chỗ.
Bạn đang làm 5S, sắp lại layout hay chuẩn bị đón khách vào đánh giá xưởng và cần thiết bị đồng bộ?
Cinvico sản xuất tại xưởng Hoài Đức, Hà Nội:
-
Bàn thao tác, tủ dụng cụ, giá kệ, xe đẩy làm theo kích thước và tải trọng thực tế của từng trạm
-
Đồng bộ màu sơn tĩnh điện theo mã RAL, dễ phân vùng theo 5S
-
Giao 7–15 ngày, lắp đặt toàn miền Bắc, xuất hóa đơn VAT
-
Đã cung cấp hơn 20.000 sản phẩm, khách hàng gồm Kyocera, Molex, Smartech, Vinfast
=> Xem sản phẩm: THIẾT BỊ NHÀ XƯỞNG CINVICO
Gửi mặt bằng xưởng qua Zalo 0981.244.688 (Mrs Nhung) để kỹ sư Cinvico đề xuất danh sách thiết bị theo từng trạm.
